11月1日深夜,隨著增強器配電室低壓進線柜402開關紅色指示燈亮起,中科院高能所高能同步輻射光源(HEPS)11個變配電室順利成功發電,為HEPS工藝設備安裝、調試提供了重要的電力保障。
HEPS建有4座10kV開關站,共11個10kV配電室。各站內安裝有128臺高壓柜、34臺變壓器、283臺低壓柜,設備安裝總?cè)萘考s68MW,相關設計實施工作由通用設施部供配電及電纜敷設系統(以下簡稱“供配電系統”)范志香帶領團隊承擔。自2021年7月變配電室設備與安裝合同簽訂以來,供配電系統積極組織設計院、設備廠家,完成電氣一、二次圖紙的深化設計,在疫情期間協調廠家提前發貨,落實設備進場檢查,監督施工單位的安裝進度和質量把控,全過程協調解決安裝、調試中出現的各類設備接口問題。
2022年4月2日,HEPS現場啟動實施了過渡供電方案,有效緩解了現場用電需求,保障直線加速器設備安裝工作。2022年下半年,為了緩解現場設備調試和正式供電前置條件之間的矛盾,經各部門協調,HEPS實施了分階段分區域發電的方案:9月28日至30日,第一批4座10kV開關站正式發電成功,裝置區環#1-#6配電室正式發電;10月28日至11月1日,剩余區域進行電源切換,由過渡供電轉接為正式電源,至此,HEPS完成正式發電。
在過渡和正式供電方案報批期間,國網北京市電力公司和懷柔供電局給予密切指導和支持,協調辦理各批次報批手續、配電室中間驗收及竣工報驗,為HEPS配電室順利發電創造了良好條件。

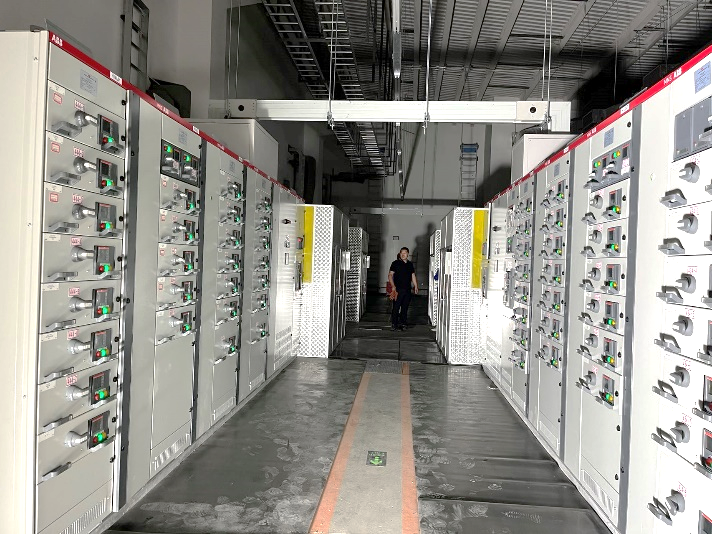

圖1. 10kV高壓柜不同母線核相

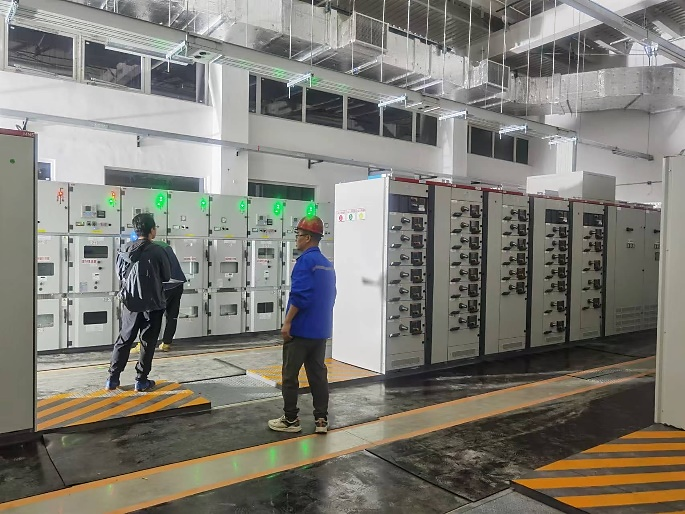

圖2. 環2配電室發電中

圖3. 環1配電室發電完成
